Tubería para alimentación de agua potable, colocada superficialmente
IFB005 Tubería para alimentación de agua potable, colocada superficialmente
Tubería para alimentación de agua potable, colocada superficialmente y fijada al paramento, formada por tubo de polipropileno copolímero random (PP-R), serie 5, de 32 mm de diámetro exterior y 2,9 mm de espesor. Incluso material auxiliar para montaje y sujeción a la obra, accesorios y piezas especiales.

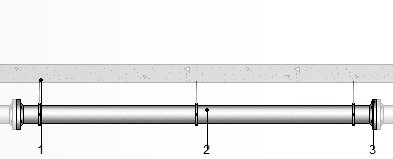

1:
Material auxiliar.
2:
Caño.
3:
Accesorios.
Material
Diámetro nominal (exterior) (mm)
Incremento del precio del tubo, en concepto de accesorios y piezas especiales
%

Ítem

Unidad

Descripción

Cantidad

Costo

unitario

Precio

parcial

1



Materiales



mt37toa400b

Ud

Material auxiliar para montaje y sujeción a la obra de las tuberías de polipropileno copolímero random (PP-R), serie 5, de 32 mm de diámetro exterior.

1,000

3,76

3,76

mt37toa110abg

m

Tubo de polipropileno copolímero random (PP-R), serie 5, de 32 mm de diámetro exterior y 2,9 mm de espesor, según ISO 15874-2, con el precio incrementado el 30% en concepto de accesorios y piezas especiales.

1,000

177,98

177,98



Subtotal materiales:

181,74

2



Mano de obra



mo008

h

Oficial plomero.

0,071

387,56

27,52

mo107

h

Medio oficial plomero.

0,071

261,38

18,56



Subtotal mano de obra:

46,08

3



Herramientas




%

Herramientas

2,000

227,82

4,56

Coste de mantenimiento decenal: $u 8,13 en los primeros 10 años.

Costos directos (1+2+3):

232,38


PARTIDA IFB005: TUBERÍA PARA ALIMENTACIÓN DE AGUA POTABLE, COLOCADA SUPERFICIALMENTE.


MEDIDAS PARA ASEGURAR LA COMPATIBILIDAD ENTRE LOS DIFERENTES PRODUCTOS, ELEMENTOS Y SISTEMAS CONSTRUCTIVOS QUE COMPONEN EL ANÁLISIS DE PRECIO.

Se evitará utilizar materiales diferentes en una misma instalación.


CARACTERÍSTICAS TÉCNICAS

Tubería para alimentación de agua potable, colocada superficialmente y fijada al paramento, formada por tubo de polipropileno copolímero random (PP-R), serie 5, de 32 mm de diámetro exterior y 2,9 mm de espesor. Incluso material auxiliar para montaje y sujeción a la obra, accesorios y piezas especiales.



CRITERIO DE CÓMPUTO EN PROYECTO

Longitud medida según documentación gráfica de Proyecto.



CONDICIONES PREVIAS QUE HAN DE CUMPLIRSE ANTES DE LA EJECUCIÓN DE LOS ANÁLISIS DE PRECIOS


DEL SOPORTE.

Se comprobará que su situación y recorrido se corresponden con los de Proyecto, y que hay espacio suficiente para su instalación.



PROCESO DE EJECUCIÓN


FASES DE EJECUCIÓN.

Replanteo y trazado. Colocación y fijación de tubo y accesorios.


CONDICIONES DE TERMINACIÓN.

La instalación tendrá resistencia mecánica. El conjunto será estanco.



CONSERVACIÓN Y MANTENIMIENTO.

Se protegerá frente a golpes.



CRITERIO DE CÓMPUTO EN OBRA Y CONDICIONES DE ABONO

Se medirá la longitud realmente ejecutada según especificaciones de Proyecto.
