Retacado con mortero expansivo, en recalce de fundación
CZX030 Retacado con mortero expansivo, en recalce de fundación
Retacado mediante inyección de mortero expansivo, sin retracción, de alta resistencia inicial, hasta colmatar el espacio resultante entre la fundación existente y la nueva fundación, así como las oquedades que pudieran quedar tras finalizar la fase de hormigonado durante los trabajos de recalce de cimiento, realizados por bataches en fases sucesivas. Incluso pasta de yeso y masilla para el sellado del espacio entre la fundación y el recalce.

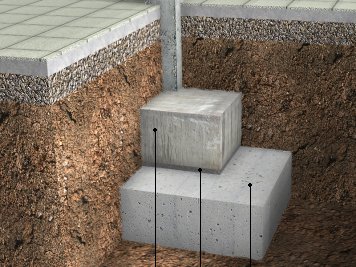

1:
Fundación existente.
2:
Retacado con mortero expansivo.
3:
Recalce (no incluido en este precio).

Ítem

Unidad

Descripción

Cantidad

Costo

unitario

Precio

parcial

1



Materiales



mt09rec020

kg

Mortero fluido a base de cemento, ligeramente expansivo (3% del volumen), para espesores comprendidos entre 10 y 30 mm, con 95 MPa de resistencia a flexotracción y 10 MPa de resistencia a compresión a 28 días, para retacados en recalces de fundación.

2.020,000

18,36

37.087,20

mt09pye010b

Pasta de yeso de albañil de construcción B1.

0,030

4.470,19

134,11

mt09rec030

kg

Masilla de sellado, de resina epoxi.

2,000

292,59

585,18



Subtotal materiales:

37.806,49

2



Equipo



mq06eim010

h

Equipo de inyección manual de morteros fluidos y resinas.

2,550

54,44

138,82

mq06eim020

Ud

Boquilla de inyección para equipo de inyección manual de morteros fluidos y resinas.

10,000

16,26

162,60



Subtotal equipo:

301,42

3



Mano de obra



mo042

h

Oficial en hormigón.

2,900

392,50

1.138,25

mo089

h

Medio oficial en hormigón.

1,450

272,35

394,91



Subtotal mano de obra:

1.533,16

4



Herramientas




%

Herramientas

2,000

39.641,07

792,82

Coste de mantenimiento decenal: $u 808,68 en los primeros 10 años.

Costos directos (1+2+3+4):

40.433,89


PARTIDA CZX030: RETACADO CON MORTERO EXPANSIVO, EN RECALCE DE FUNDACIÓN.


CARACTERÍSTICAS TÉCNICAS

Retacado mediante inyección de mortero expansivo, sin retracción, de alta resistencia inicial, hasta colmatar el espacio resultante entre la fundación existente y la nueva fundación, así como las oquedades que pudieran quedar tras finalizar la fase de hormigonado durante los trabajos de recalce de cimiento, realizados por bataches en fases sucesivas. Incluso pasta de yeso y masilla para el sellado del espacio entre la fundación y el recalce.



CRITERIO DE CÓMPUTO EN PROYECTO

Volumen medido según documentación gráfica de Proyecto.



CONDICIONES PREVIAS QUE HAN DE CUMPLIRSE ANTES DE LA EJECUCIÓN DE LOS ANÁLISIS DE PRECIOS


AMBIENTALES.

Se suspenderán los trabajos cuando llueva con intensidad, nieve, exista viento excesivo, una temperatura ambiente superior a 40°C o inferior a 5°C.



FASES DE EJECUCIÓN.

Limpieza de la cara superior del recalce de la fundación. Humectación de las superficies de contacto. Sellado del espacio entre fundación y recalce. Colocación de las boquillas de inyección. Inyección del mortero expansivo. Retirada del yeso y los escombros. Limpieza del elemento. Carga de escombros sobre camión o contenedor.



CRITERIO DE CÓMPUTO EN OBRA Y CONDICIONES DE ABONO

Se medirá el volumen realmente ejecutado según especificaciones de Proyecto.
